塑料排水板的介绍(2)--施工和注意事项
发布时间:
2019-11-05 10:08
天成塑料排水板施工方法:
(1)塑料排水板施工前,要对场地进行清表、整平和初步碾压,做好土拱坡,铺设好砂垫层,为了保持工作面的整洁,根据地形要挖好排水沟,以利排水。清表并碾压完毕与现场监理工程师共同测量原地面高程,同时施工3%土拱,路基土拱施工完毕也与监理工程师共同测量土拱顶面高程。
(2)砂垫层施工:砂应选用具有良好的透水性,含泥量不得超过5%,不含有机质、无粘土块和其它有害物质的材料,压实方法根据地基情况选择振动法(平振、插振、夯实)、水撼法、碾压法。采用碾压法施工时,应控制最佳含水量。砂垫层应宽出路基边脚不小于100cm。路基两侧(砂垫层坡脚及护道)沿线路纵向铺设1层透水土工布并在透水土工布上铺设袋装中粗砂进行防护,以免砂料流失。
(3)在压实的第一层砂垫层上放样,放样时要根据设计要求准确定位放点,制定插板分区点位图,并在每个孔位做好标记,点位标记采用石灰、油布、细条塑料板芯等作为标识,做到明显且不宜被损坏为宜。

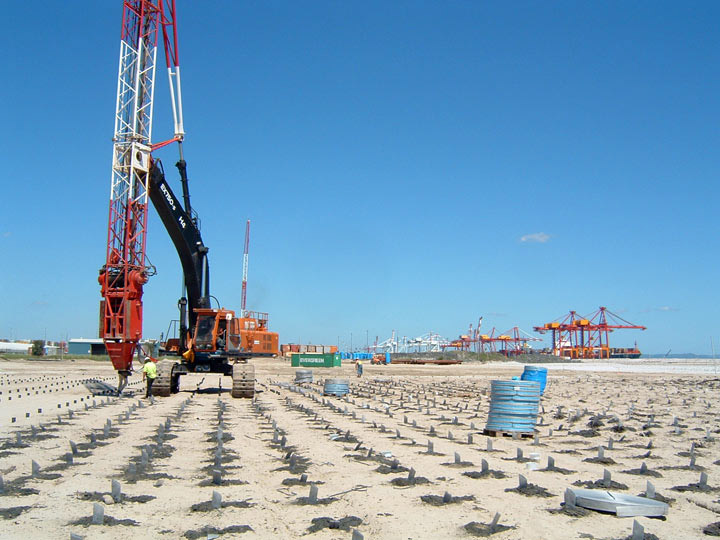

(4)定位:插带机就位,调正导架垂直度,空心套管中穿入塑 料排水板,对中桩位。
(5)穿靴:将塑料排水板端部穿过预制靴头固定架,对折带子长约10cm,固定连结。一般预制靴头可采用铁制或混凝土靴头等材料,将靴头套在空心套管端部,固定塑料排水板,并使其在下沉过程中能阻止泥砂进入套管。
(6)下插排水扳:按照设计要求,插入淤泥下卧层50cm,为保证施工质量,要求在正常插设过程中出现回机现象方可拔管。
(7)割带:拔管后,人工割断排水板,要求板头留在砂垫层上的长度≥0.2米。
(8)在施工过程中记录好每根插扳的长度和孔深。
(9)插板桩施工完毕,施工上层砂垫层。砂垫层施工完毕与监理工程师共同测量砂垫层顶面高程。
(10)防水土工布施工:砂垫层施工完毕并经过检查合格后铺设防水土工布,土工布应紧贴砂垫层顶面。沿垂直于路堤中线横向进行。土工布不允许有褶皱,应用人工拉紧,必要时可采用插钉等措施进行固定。土工布两端反折2m作为锚固段。土工布接长连接应牢固,其联结叠合长度不得小于15cm。
防水土工布施工完毕并经过检验后施工路基土方,第一层路基土方施工时应注意防止各种机械划破土工布。路基填筑方案见(路基施工方案)。
塑料排水板施工注意事项
1、打设机定位时管靴与板位标记的偏差应控制在±70mm范围内。
2、打设过程中应随时注意控制套管垂直度,其偏差应不大于±1.5%。
3、必须按设计要求严格控制塑料排水板的打设标高,不得出现浅向偏差;当发现地质情况变化无法按设计要求打设时,应及时与现场监理人员联系并征得同意后方可变更打设标高。
4、打设塑料排水板时严禁出现扭结断裂和撕破滤膜等现象。
5、打设时回带长度不得超过500mm,且回带的根数不宜超过打设总根数的5%。
6、剪断塑料排水板时砂垫层以上的外露长度应大于0.5m。
7、应检查每根板的施工情况当符合验收标准时方可移机打设下一根,否则须在邻近板位处补打。
8、打设过程中应逐板进行自检并按要求作好施工记录塑料排水板施工原始记录表。
9、打入地基的塑料排水板宜为整板,长度不足需要接长时必须按规定的方法与要求进行。
10、一个区段塑料排水板验收合格后,应及时用砂垫层砂料仔细填满打设时在板周围形成的孔洞,并将塑料排水板埋置于砂垫层中
